一、单项选择题(共20题,每题1分。每题的备选项中,只有1个最符合题意)。
【解析】填石路堤应分层填筑压实。在陡峻山坡地段施工特别困难时,三级及三级以下砂石路面公路的下路堤可采用倾填的方式填筑。
【解析】强夯置换前应在地表铺设一定厚度的垫层,垫层材料宜与桩体材料相同,A 选项错误;强夯置换应按照由内向外、隔行跳打的方式施工,B 选项错误;累计夯沉量应为设计桩长的 1.5~2.0 倍,C选项错误。强夯置换夯点的夯击次数应通过现场试夯确定。
【解析】生石灰技术要求:在有效氧化钙加氧化镁含量、未消化残渣含量、氧化镁含量三个指标方面,应符合相关规范的规定。消石灰技术要求:在有效氧化钙加氧化镁含量、含水率、细度、氧化镁含量四个指标方面,应符合相关规范的规定。
6、无侧限抗压强度试验中,适用于无机结合料稳定土(最大粒径不超过 25mm)的试模尺寸是()
【解析】试模:适用于下列不同土的试模尺寸为:细粒土(最大粒径不超过 10mm):试模的直径×高=50mm ×50mm;中粒土(最大粒径不超过 25mm):试模的直径×高=100mm×100mm;粗粒土(最大粒径不超过 40mm):试模的直径×高=150mm×150mm。
7、桥梁大体积混凝土施工中,在混凝土内部设置冷却水管,并进行循环水冷却养护时,水温与内部混凝土的温差宜()
【解析】大体积混凝土的温度控制宜按照“内降外保”的原则,对混凝土内部采取设置冷却水管通循环水冷却,对混凝土外部采取覆盖蓄热或蓄水保温等措施进行。在混凝土内部通水降温时,进出口水的温差宜小于或等于 10℃,且水温与内部混凝土的温差宜不大于 20℃。
【解析】挖孔施工时相邻两桩孔不得同时开挖,宜间隔交错跳挖,B 选项错误;采用混凝土护壁支护的桩孔必须挖一节浇筑一节护壁,C 选项错误;桩孔直径应符合设计规定,孔壁支护不得占用桩径尺寸,D 选项错误。开云体育 开云平台
【解析】适用于大跨径的预应力混凝土悬臂梁桥、连续梁桥、T 型刚构桥、连续刚构桥。其特点是无须建立落地支架,无须大型起重与运输机具,主要设备是一对能行走的挂篮。
【解析】TSP法每次预报的距离宜为 100m~150mm,连续预报时,前后两次应重叠 10m 以上,A 选项错误;采用地质雷达法预报时,每次预报的距离宜为 10~20m;富含瓦斯的煤系地层或富含石油天然气地层应采用长短结合的钻孔方式进行探测。
【解析】软弱围岩隧道开挖掌子面至二次衬砌之间应设置逃生通道,随开挖进尺不断前移,逃生通道距离开挖掌子面不得大于 20m。逃生通道的刚度、强度及抗冲击能力应满足安全要求,逃生通道内径不宜小于0.8m。
C.立柱的长度应根据规范及设计的要求,并结合标志实际设置位置的情况进行确定
【解析】在加工标志的支撑结构时,应保证钻孔、焊接等加工在钢材镀锌之前完成,A 选项错误;在架设标志时,标志面板与车流方向所成角度应满足有关规范和设计的要求,不允许出现过度偏转或后仰的现象, B 选项错误;对于单柱式标志、双柱式标志的内边缘至土路肩边缘的距离应满足有关规范和设计的要求,D选项错误。
【解析】施工总体部署是对建设项目的施工全局做出统筹规划,简明阐述施工条件的创造和施工,展开的战略总体思路,使之成为全部施工活动及过程组织的基本框架和纲领,它主要解决影响建设项目全局的重大战略问题。
14、具有工期较短、资源供应特别集中、现场组织管理复杂、不强调分工协作等特点的施工过程组织方法是( )。
2、每天同时投入施工的劳动力、材料和机具数量较大,材料供应特别集中,所需作业班组很多,影响资源供应的组织工作。
3、如果各工作面之间需共用某种资料时,施工现场的组织管理比较复杂、协调工作量大。
15、桥梁工程基坑施工中,基坑外如需堆土时,堆土应距基坑边缘 1.0m以外,堆土高度不得超过()
【解析】基坑外堆土时,堆土应距基坑边缘 1m以外,堆土高度不得超过 1.5m。
16、根据《公路工程标准施工招标文件》,除项目专用合同条款另有约定外,下列合同文件:①投标函;②已标价工程量清单;③项目专用合同条款;④工程量清单计量规则,解释的优先顺序是()
【解析】解释合同文件的优先顺序如下:(1)合同协议书及各种合同附件;(2)中标通知书;(3)投标函及投标函附录;(4)项目专用合同条款;(5)公路工程专用合同条款;(6)通用合同条款;(7)工程量清单计量规则;(8)技术规范;(9)图纸;(10)已标价工程量清单;(11)承包人有关人员、设备投入的承诺及投标文件中的施工组织设计;(12)其他合同文件。
17、若因承包人原因,未能在合同约定工期内完成工程,则在约定交工日期以后施工的工程,其价格调整计算应采用( )。
【解析】如果承包人未能在投标书附录中写明的工期内完成本合同工程,则在该交工日期以后施工的工程,其价格调整计算应采用该交工日期所在年份的价格指数作为当期价格指数。
【解析】沥青混凝土搅拌设备分为间歇式和连续滚筒式。按我国目前规范要求,高等级公路建设应使用强制间歇式搅拌设备,连续滚筒式搅拌设备用于普通公路建设。
B.对某一阶段或某种结构的某项任务的目的、技术内容、方法、质量等做出的系列规定
C.对材料、产品、行为、概念或方法所做的分类或划分,并对这些分类或划分所要满足的一系列指标和要求做出的陈述和规定
D.对材料、产品的某种特性的测定方法或完成某项任务的操作过程或程序所做出的统一规定
【解析】规范:对某一阶段或某种结构的某项任务的目的、技术内容、方法、开云体育 开云平台质量要求等做出的系列规定。
【解析】较大质量事故,是指造成直接经济损失 1000万元以上 5000万元以下,或者高速公路项目中桥或大桥主体结构垮塌、中隧道或长隧道结构坍塌、路基(行车道宽度)整体滑移,或者中型水运工程主体结构垮塌、报废的事故。
二、多项选择题(共10题,每题2分。每题的备选项中,有2个或2个以上符合题意,至少有1个错项。错选,本题不得分;少选,所选的每个选项得0.5分)
【解析】路堤试验路段施工总结宜包括下列内容:(1)填料试验、检测报告等;(2)压实工艺主要参数:机械组合、压实机械规格、松铺厚度、碾压遍数、碾压速度、最佳含水率及碾压时含水率范围等;(3)过程工艺控制方法;(4)质量控制标准;(5)施工工组织方案及工艺的优化;(6)原始记录、过程记录;(7)对施工图的修改建议等;(8)安全保障措施;(9)环保措施。
C.填碎层上为薄沥青面层时,碾压后,填隙碎石表面的集料间空隙应填满,集料不得外露D.填隙料的用量宜为集料质量的 30%~40%
【解析】填隙碎石宜采用振动压路机碾压;填石碎石层上为薄层沥青面层时,宜使集料棱角外漏 3~5mm;应由远到近将集料按计算的距离卸置于下承层上,应严格控制卸料距离。
B.芯模和预留孔道内模,应在混凝土强度能保证其表面不发生塌陷和裂缝现象时,才可拔除
C.钢筋混凝土结构的承重模板、支架,应在混凝土强度能承受其自重荷载及其他可能的叠加荷载时,才可拆除
D.对预应力混凝土结构,其侧模应在预应力钢束张拉后拆除,底模及支架应在结构建立预应力前可拆除E.现浇混凝土拱圈的拱架,设计未规定时,应在拱圈混凝土强度达到设计强度的 85%后,方可卸落拆除
【解析】对预应力混凝土结构,其侧模应在预应力钢束张拉前拆除,底模及支架应在结构建立预应力后方可拆除,故 D选项错误。
【解析】交通标线是由施划或安装于道路上的各种线条、箭头、文字、图案、立面标记、实体标记、突起路标等构成的。
(4)公路运行需要的服务区、收费站的办公楼及部分建筑等,以便施工临时占用。
(5)供施工使用的工程项目,如采砂(石)场、木材加工厂、各种构件加工厂、混凝土搅拌站等施工辅助项目,以及其他施工服务项目如临时设施等。
【解析】施工测量是工程建设的重要环节,应遵循“由整体到局部”的测量布局原则,A 选项错误;由建设单位组织,监理单位参加,设计单位对施工单位进行现场交接桩工作,B 选项错误。
【解析】施工场地建设费。按照工地建设标准化要求进行承包人驻地、工地实验室建设、办公、生活居住房屋和生产用房屋等费用;场地平整、场地硬化、排水、绿化、标志、污水处理设施、围墙隔离设施等费用,以及以上范围内各种临时工作便道、人行便道,工地临时用水、用电的水管支管和电线支线,临时构筑物、其他小型临时设施等的塔设或租赁、维修、拆除及清理的费用;工地实验室所发生的属于固定资产的试验设备和仪器等折旧、维修或租赁费用以及施工扬尘污染防治措施费和文明施工、职工健康生活的费用。但不包括红线范围内贯通便道、进出场的临时便道、保通便道。
29、根据《公路工程标准施工招标文件》,第 200~700章清单综合单价包括的费用有()
【解析】综合单价应包括人工费、材料费、机械使用费、措施费、企业管理费、规费、利润和税金以及风险金等全部费用。

C.单座桥长 1000m以下、单跨跨度 150m 以下的桥梁工程D.高速公路的路面工程

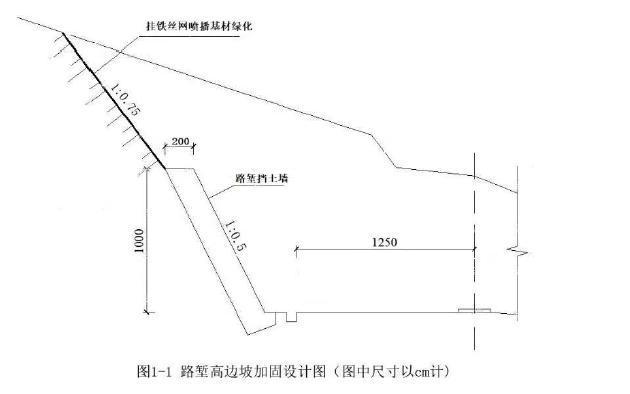

(一)、【背景资料】某施工单位承建了一级公路路基工程,路基宽度 25m,其中 K2+100~K2+500 路堑,K6+200~K6+900为斜坡高路堤。施工前,施工单位对原地面进行复测,核对了横断面地面线。在深挖高填路段施工中,每开挖、填筑一个边坡平台或 3~5m,复测横断面。K2+100~K2+500 段路堑施工中,第一级边坡采用路堑挡土墙加固,第二级采用挂铁丝网喷播基材绿化封闭,防治坡面风化剥落,路堑高边坡加固设计如图 1-1所示。挡土墙的施工工序包括:①测量放样;②墙身施工;③基础施工;④基坑开挖;⑤其他附属工程施工。挡土墙施工中,基坑开挖分段跳槽进行,作业高度超过 1.8m 时,设置脚手架;挡土墙高度超过 2m 时,按高处作业要求进行安全防护。

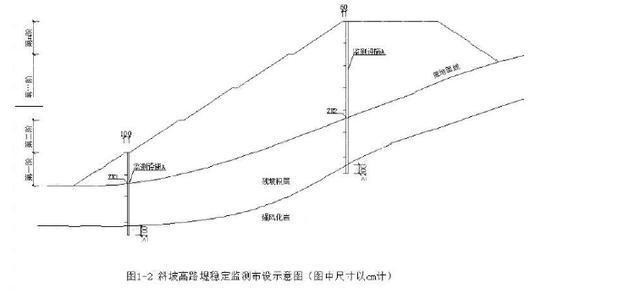

K6+200~K6+900 段斜坡高路堤填筑前,对原地基进行了压实,压实度控制在 90%以上。斜坡高路堤段采用强度高、水稳性好的材料进行水平分层填筑,并按设计要求预留高度与宽度,每填筑 2m 进行冲击补压一次。为提高施工安全与施工质量,施工单位对斜坡高路堤进行了稳定监测,稳定监测设施按图 1-2中所示位置布设,纵向按每 200m间距布置一处,并优先安排斜坡高路堤施工,预留了 5 个月的沉降期。斜坡高路堤完工后,路堤沉降稍大,经处理合格后,通过验收。
2、对深挖高填路段,每开挖、填筑一个边坡平台或 3~5m,还应复测什么项目?
3、写出挡土墙施工工序的正确顺序(用序号表示,如⑤①③②④)。工序⑤中的其他附属工程包括哪些构造物?
4、按照挡土墙墙背形式划分, K2+100~K2+500 段路堑挡土墙属于哪种形式的挡土墙?改正挡土墙施工中的错误。
5、试分析 K6+200~K6+900 斜坡高路堤段,由施工引起的沉降稍大病害的 4 个可能原因。
1、(1)设施 A:沉降观测桩;(教材之外考点)(2)沉降观测点和沉降观测板。(教材之外考点)

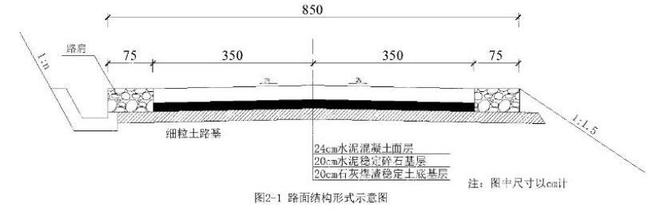

(二)、【背景资料】某重要的三级旅游公路,设计速度为 40km/h,起讫桩号 K0+000~K8+300,项目所在区域湿润、多雨,且年降水量在 600mm 以上。路基材料为渗水差的细粒土(渗透系数不大于 10-5cm/s),路面底基层、基层由无机结合料稳定材料组成,路面面层为 C30水泥混凝土,路面结构形式示意如图 2-1所示。

事件一:在路面底基层、基层施工前,施工单位对无机结合料稳定材料组成进行了设计,设计流程如图 2-2所示:
事件二:施工单位在无机结合料稳定材料组成设计中,采用振动压实方法确定最大干密度指标。事件三:水泥混凝土路面施工过程中,施工单位工地实验室做了水泥混凝土抗压强度试验,试验方法如下:
(2)发现有蜂窝缺陷,在试验前 1d用水泥浆填补修整,并在报告中加以说明。
事件四:水泥混凝土路面施工前,施工单位做了一段路面试验段。试验段水泥混凝土路面硬化后,施工单位发现路面局部出现龟裂现象。经专家组分析,排除了混凝土过度振捣或抹平、模板与垫层过于干燥,吸水大以及养护不当等原因,主要是混凝土拌制的原因。
4、逐条判断事件三中水泥混凝土抗压强度试验方法是否正确,若不正确写出正确做法。

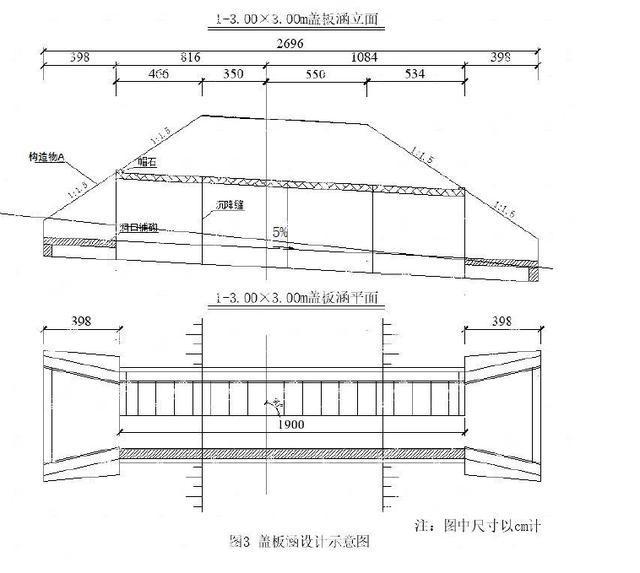

(三)【背景资料】某二级公路一标段共 12 座涵洞工程,包括箱涵及盖板涵等结构形式,其中某座盖板涵设计示意图如图 3所示。施工单位确定了盖板涵的主要施工工序如下:测量放线→基坑开挖→现浇混凝土基础→浆砌墙身→(B)→提前预制盖板并吊装→出入口浆砌→(C)→涵洞回填及加固。
事件一:工程开工初期,项目经理组织人员进行了安全生产隐患排查,要求现场须做到“施工人员管理”和“施工现场安全防护”两项达标。经检查,“施工人员管理”方面的一线人员用工登记、施工安全培训记录和各类人员持证上岗都符合规定。
(1)预制盖板等成品混凝土强度达到设计强度 85%时,方可搬运安装,安装后预制构件上的吊装孔应以砂浆填塞。
(2)现浇箱涵分两阶段施工,先进行梗肋混凝土的浇筑,然后再完成剩余部分的混凝土浇筑。
(3)涵洞台背回填填料宜采用透水性材料,透水性材料不足时,可采用石灰土或水泥稳定土回填。
(4)涵洞洞身两侧回填,应同时、水平、分层、对称地进行填筑,压实度不应小于 90%。
事件三:盖板涵施工过程中监理工程师检查了混凝土和砂浆强度、结构尺寸、长度、跨径、相邻板块最大高差、顶面高程、盖板支承中心偏位、涵底铺砌厚度,砌体平整度等项目。工程合格后,根据《公路工程标准施工招标文件》中规定的计量要求完成了涵洞的计量工作。
1、写出图 3 中构造物 A的名称,并写出盖板涵施工工序 B、C 的名称。
2、事件一的安全隐患排查要求中,“施工人员管理”项目达标还需排查哪两项内容?
5、图 3 中,盖板涵计量工程量为多少?分别说明图 3 中洞口铺砌和帽石是否单独计量?(计算结果保留小数点后 3位)
(2)不正确。正确做法:先进行底板和梗肋混凝土的浇筑,然后再完成剩余部分的混凝土浇筑。
(3)正确。(4)错误。正确做法:涵洞洞身两侧回填,应同时、水平、分层、对称地进行填筑,压实度不应小于 96%。
(注解:所有垫层和基座,沉降缝的填缝与防水材料,洞口建筑,包括八字墙、一字墙、帽石、锥坡含土方)、跌水井、洞口及洞身铺砌以及基础挖方、地基处理与回填土、沉降缝的填缝与防水材料等作为承包人应做的附属工作,均不单独计量。)

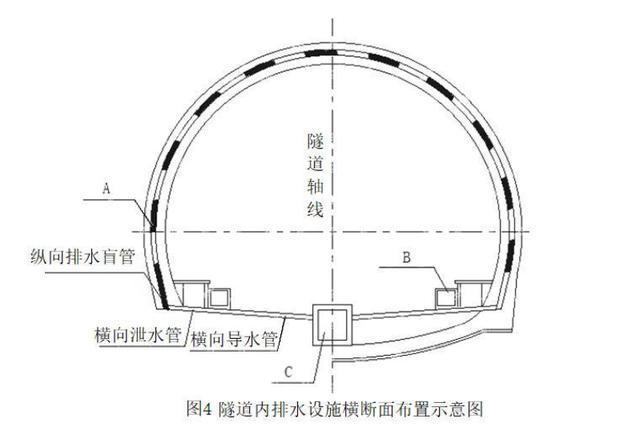

(四)【背景资料】某二级公路双车道隧道全长 850m,起讫桩号为 K3+450~K4+300,地层岩性以钙质砂岩为主,包含Ⅲ、 Ⅳ和Ⅴ级围岩,无不良地质。地下水类型以基岩裂隙水为主,隧道内排水设施横断面布置示意图如图 4 所示:
事件一:施工单位在Ⅲ级围岩段采用钻爆法施工,采用的机械设备拟在下列设备中选择:风动凿岩机、盾构机、装药台车、轮胎式装载机、混凝土湿喷设备、柴油自卸卡车、汽油自卸卡车、混凝土搅拌运输车、混凝土输送泵、衬砌台车、空气压缩机等。
事件三:施工单位采用充气法检查防水板搭接焊缝质量时,当压力达到 0.25MPa时停止充气,保持一定时间,压力下降在规定幅度以内时,判定焊缝质量合格。
(3)不正确。正确要求:防水板宜采用高分子材料,幅宽 2~4m,厚度不宜小于 1.5mm。
